AI資料中心的競爭焦點,正從繪圖處理器(GPU)效能轉向電力、散熱與電網併接能力。根據輝達(NVDA)官方文件,GB300 NVL72機櫃的電力上限確認為142kW。
輝達在企業參考架構文件中說明,GB300 NVL72是整合72顆Blackwell Ultra GPU與36顆Grace CPU的液冷機櫃。同一份文件指出,該機櫃搭載8個33kW電源架,機櫃總電力上限為142kW。
部分報導提及的180kW數字,與輝達官方規格存在落差。若不區分機櫃電力、資訊技術(IT)負載與設施總電力這三個層次,恐使外界高估或低估AI資料中心的實際用電需求。

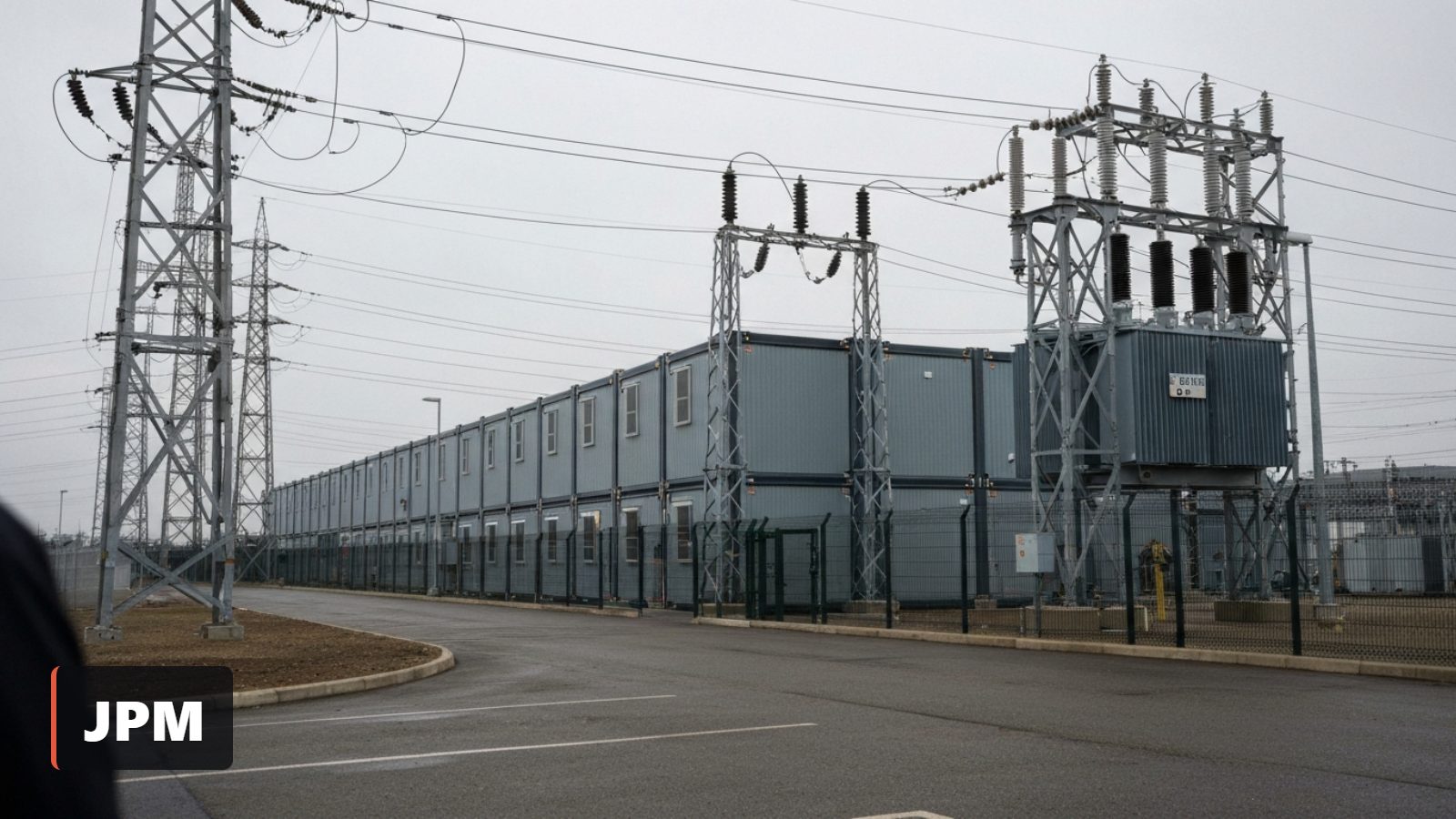

關鍵不在單顆晶片的耗電量,而在機櫃與電源、散熱、配電、變電設備必須整套聯動運作。高效能AI伺服器越多,資料中心業者就越需要在採購GPU的同時,同步確保電網併網、散熱設備與變電基礎設施到位。
國際能源總署(IEA)在2025年發布的《Energy and AI》報告中預估,全球資料中心用電量將從2024年的415太瓦時(TWh),到2030年增加逾一倍,達到約945太瓦時。IEA並指出,受電網併網排隊、變壓器與電纜採購週期、燃氣渦輪機供應吃緊等因素影響,計畫中的資料中心專案約有20%面臨延宕風險。
美國能源資訊署(EIA)的統計顯示,2020年至2025年美國電力需求年均成長1.7%。EIA分析,資料中心是帶動這波成長的主因,一旦需求成長速度超過供給,德州電網(ERCOT)與美國中大西洋電力市場(PJM)等地區的躉售電價與電網可靠度壓力恐將加大。
高盛在2026年5月發布的報告中預估,美國資料中心電力需求將從2025年的31吉瓦(GW),成長到2026年的41GW、2027年的66GW。報告同時預估,2027年資料中心將占美國夏季尖峰用電需求的8.5%。
不過高盛也提到,未來一到兩年規劃中的產能,能準時上線的比例可能僅落在50%至60%之間。也就是說,即使需求預測不變,電網併接與設備採購進度延後,仍可能改變實際上線時間。
輝達近來更強調效率指標,而非單純的耗電絕對值。輝達在2026年4月的官方部落格中主張,評估AI基礎設施時應以「每token成本」與「每瓦token數」為準,而非僅看單顆GPU成本或理論效能。
同一份資料指出,GB300 NVL72相較於Hopper平台,每瓦token處理量提升50倍,每百萬token成本則降低35倍。換言之,雖然單機櫃耗電量提高,但以單位處理量計算的效率仍在改善。
這股趨勢也間接牽動加密貨幣產業。比特幣(BTC)挖礦業長期以電力取得與電網併接為核心競爭力,如今這項基礎正好與AI資料中心的用電需求交會。
Hut 8在2026年第2季財報中,提出「電力優先」(Power-first)經營模式,並揭露已簽約的IT容量達949MW。Core Scientific(CORZ)同季財報則顯示,公司持續擴大高密度共置(Colocation)業務,總承租客戶電力容量已增至約1.1GW。
Riot Platforms宣布與核能業者合作開發大型資料中心。擁有電力、土地與變電基礎設施的企業,逐漸被視為AI用電需求的替代供應方。
這波趨勢與本媒體先前的報導相呼應:德州等美國電網湧入大量資料中心併網申請,凸顯電網容量吃緊的問題;而美國AI資料中心電力基礎設施瓶頸持續擴大,單靠採購GPU已難以解釋資料中心擴建速度為何加快。
「評論」電力資產能否直接轉化為代幣價格或礦業股表現,目前並無充分依據支持這種簡單連結。實際經營成果,仍須視簽約容量、電力取得進度、併網速度與散熱設備建置狀況而定。
本文提及數據分別引用自輝達官方文件、IEA《Energy and AI》報告、EIA公開資料、高盛研究報告與輝達官方部落格。
